“北京時間9月28日晚上20:00,1號燃煤鍋爐烘爐點火成功,開啟烘爐階段,為后續鍋爐酸洗,整套啟動打下堅實基礎!”隨著OBI 現場總經理張寶東第一時間從現場發出的這一消息,整個力勤國際群瞬間沸騰。值此雙節來臨之際,消息振奮人心。
成績值得慶賀,成功來之不易。
自2020年8月31日廠用電受電以來短短的不到一月時間,就迎來了1號燃煤鍋爐烘爐點火成功的工作奇跡,標志著電廠建設一步一個腳印,踏踏實實地步入了一個快車時期,一個決勝時期,一個“大考”時期。仔細研究這一奇跡秘籍,無外乎“嚴細實”三字要訣。
一、從嚴要求 卡住工作時間點
時間緊,任務重,需要萬眾一心,攻堅克難。為了“卡住”烘爐工作時間點,發電部門對部門內部的全部人員進行了多次動員,并及時協調電儀部門精兵強將,優化班組,精心布控,連續作戰,充分發揚了“力致卓越 勤無止境”的大無畏戰斗精神,從嚴要求各方力量,提前安排當日工作任務,緊扣烘爐工作時間點,全力以赴克服一切困難,在汽機、電氣、熱控、鍋爐以及外圍5個專業進行了全方位立體布置,認真落實晨報午報工作內容,基本做到了“事事有安排,天天清任務”。各方及時對比制定的詳細工作進度表,實時了解工程進度進展情況,分析短板不足,研究解決方案,扎實推進了工作進展,體現了應有的責任擔當。
二、做細落實 咬住工作層次面

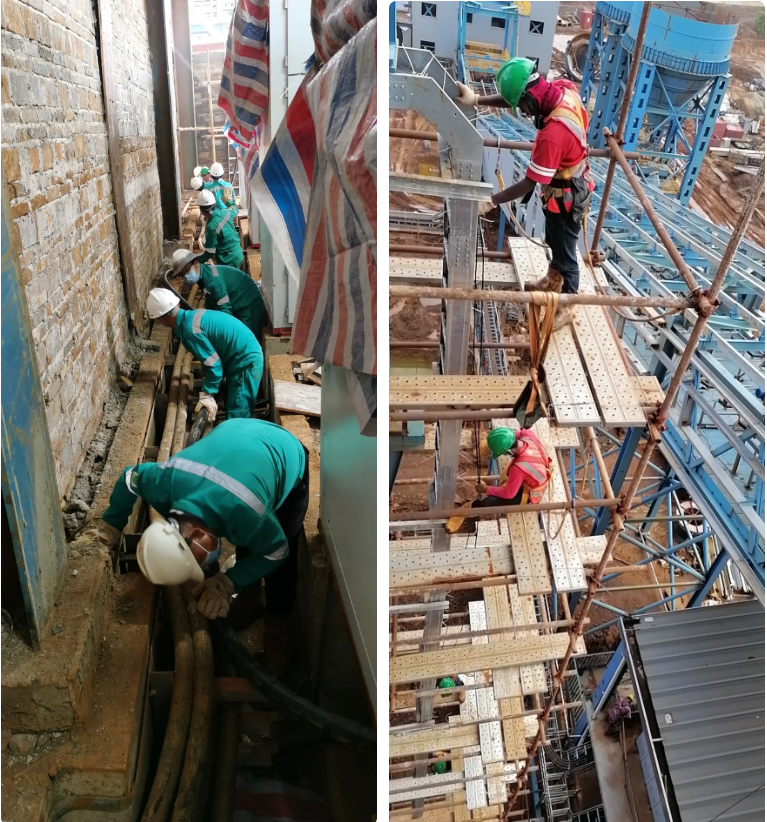

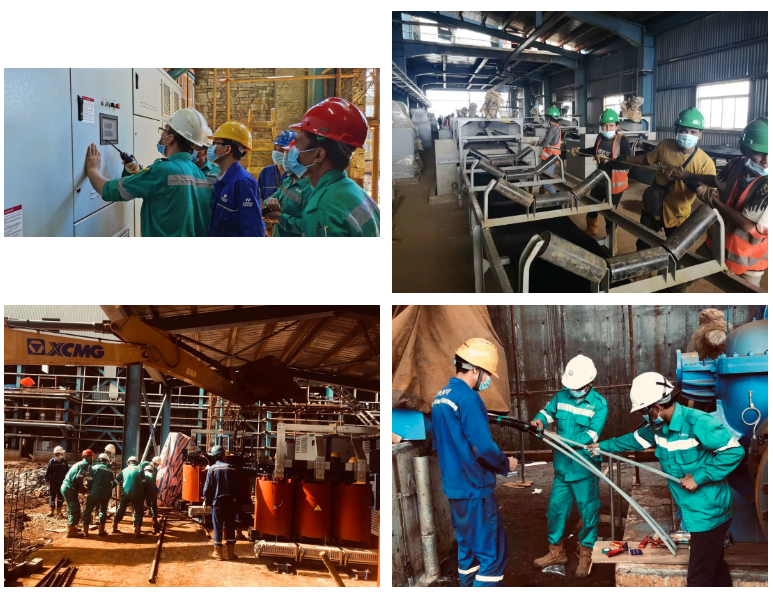

一個烘爐工作節點,發電部門細致入微地分解成為47個工作“細節”,把這個工作節點化解為了層層疊疊的工作面。在生產現場,各個班組都有自己的“責任田”,有的負責汽機設備標牌的懸掛,有的在進行機力塔內衛生清理,有的負責鍋爐內部的澆筑砌墻,有的進行電氣設備的保護調試,有的忙碌在電纜敷設溝道橋架,有的負責現場安保后勤工作,有的負責空調安裝,有的認真對照標準,細致查看標準,將隱患及時查找出來,確?,F(xiàn)場安全生產……。相關班組鐵牙銅齒咬住層次面,管理層不間斷進行各個工作面的檢查核查驗收,做細做好落實工作,積極推進了項目進度,確保了項目節點順利實施。
三、抓實重點 捏住工作中心線
明確中心,抓實重點,加大力度、提高效率,牢牢地捏住烘爐工作中心線。烘爐工作雖然只是一個節點,但是與后面的酸洗、吹管節點緊密結合在一起,不能單獨隔離出來,因此要完成烘爐工作必然要考慮其他工作面。為了保證按期實現烘爐節點任務,發電部門兵分四路,以主要三路人馬圍繞烘爐這一重點中心線開展工作,分任務,定目標,限時間,啃骨頭。以敷設電纜為例,截止9月22日,發電部門已投入1568個工作日。為了掃清決定烘爐節點能否如期實現的最大障礙,及時完成爐內部澆筑工作面,發電部門自覺組織投入人力513個工作日,有效地保證了各個節點的如期實現。
凝神聚力,勇攀高峰。接下來發電部門各層將繼續與時間賽跑、與進度并行、與責任為伴,不斷攀登酸洗、吹管、聯調、發電的座座高山。
