發布日期:2022年 06月 14日 訪問次數:8291次
3、2、1、啟動!

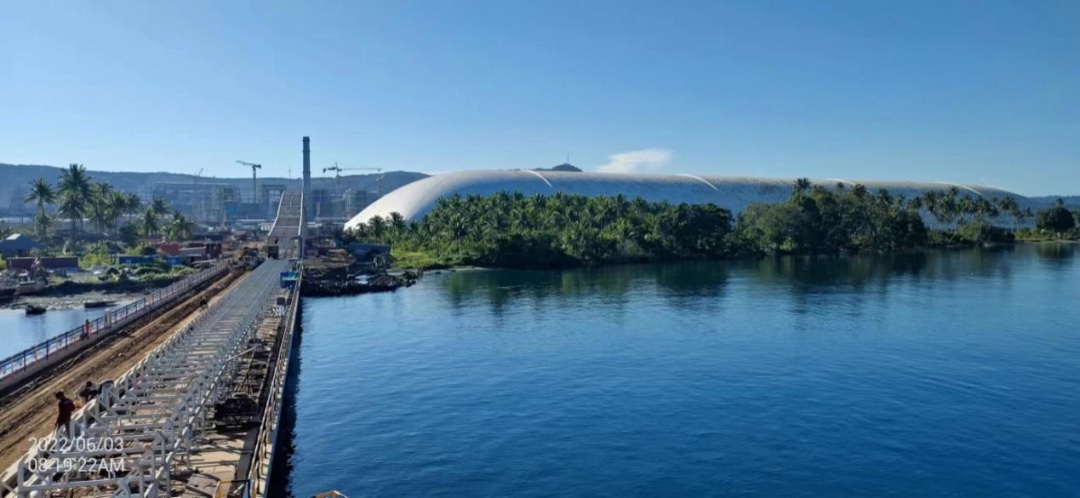

OBI電廠生產部副部長賈萬方按下了氣膜干煤棚起膜風機啟動按鈕,在大家的共同見證下,干煤棚起膜緩緩起膜,一次成功,標志著OBI島火法發電項目正式進入投產季。

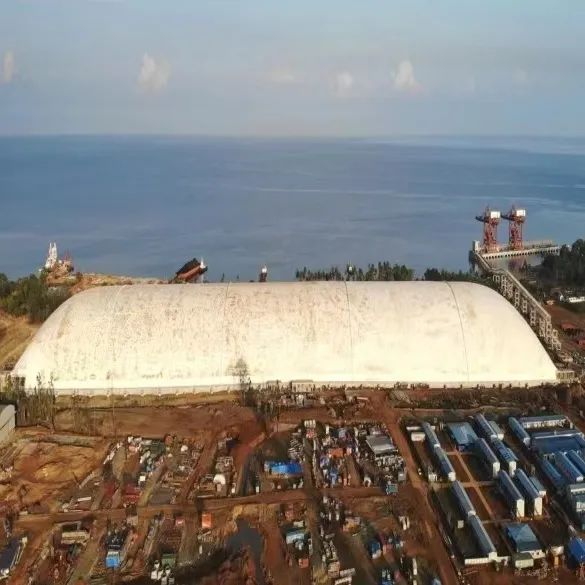

“OBI電廠氣膜封閉煤棚工程是全球最大單體氣膜結構,是我公司在海外的首個項目,也是凝聚了太多的技術創新和心血付出的項目,干煤棚起膜一次成功,對我們公司也是莫大的鼓舞?!北本┘s頓氣膜建筑技術股份有限公司海外項目負責人如是說。
技術創新,全球第一立奇功。

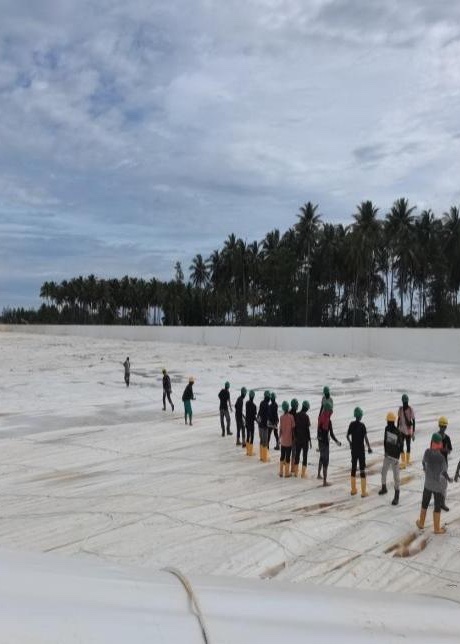

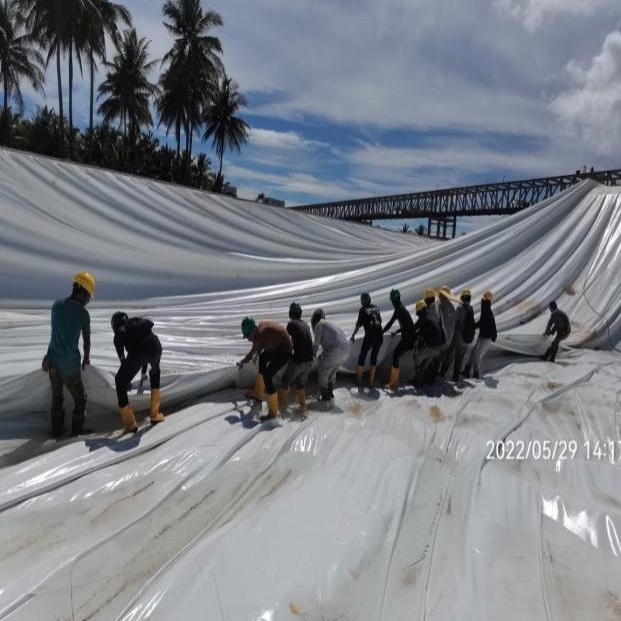

3月初氣膜開始鋪膜,最令人擔心的降雨季卻不期而至,但也激發了大家奮勇向前的勇氣。為了最大限度減少降雨對氣膜施工的影響,現場人員與氣膜施工單位共同想辦法調整方案和工序,努力攻克技術難題,把設計的一次性鋪3-4包膜再連膜的施工方案調整為鋪一包膜連一包膜,當天鋪完連完,解決了膜上積水膜材難以拖動的問題,開創了公司項目建設的先河。
其次對現場工藝不斷調整和創新,開創性的采用了機械鋪膜為主,人工輔助配合的鋪膜方式,大家還協調了水泵、水帶等多具降排水設備,修筑臨時排水管道等設施,多措并舉化解雨水浸泡難題,有力地保證了施工工期的順利實現。
夢想支撐,孜孜不倦鑄精品。

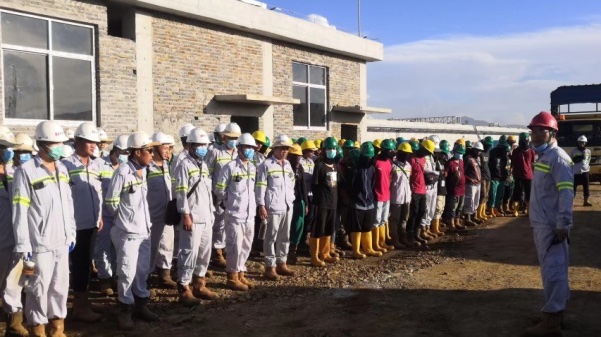

面對著工期緊、任務重,園區管理層給予了最大的支持和幫助。OBI園區管理公司總經理張寶東多次蒞臨現場指導工作,并就車輛調配、物資等給予了最大的支持。園區副總經理、OBI電廠總負責人王標多次組織協調會,帶領團隊梳理工序,攻克技術難題,奔走在項目工地上。賈萬方副部長盡全力協調島上有限的人力物力資源,確保項目按期推進。專工杜培德,技術員溫占魯整天與施工方工作在一起,哪里缺人手了,他們就主動頂上去。他們用執著與堅守,詮釋著電廠人的責任與擔當;他們?nèi)諒?fù)一日忘我的奮戰,才換來了OBI島日新月異的變化,他們用自己的智慧和堅持向公司交上了一份份圓滿的答卷。
統籌協調,攻城拔寨搶工期。
工程施工過程中,王標總在索膜過程中,他要求提前籌劃并落實同步進行斗輪機的前期安裝工作?,F(xiàn)場工作人員在研究了索膜施工方法、斗輪機安裝順序、場地情況、防護情況、吊車路線及站位等綜合因素后,決定斗輪機設備先行進場,并提前開始前臂架、門座架、尾車等結構部位的安裝工作。起膜前,斗輪機整體安裝完成20%,意味著為斗輪機安裝節約了20%的工期。

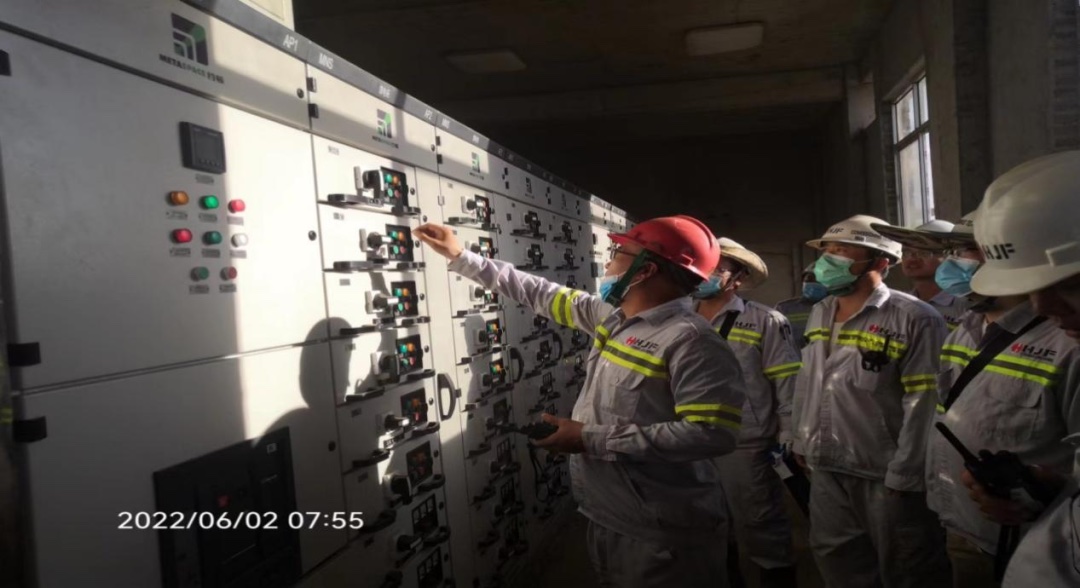

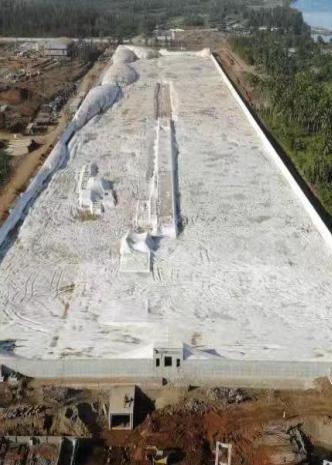

擋墻結構5月25日完工,6月1日正式送電,6月2日起膜,隨著各個節點任務的順利完成,干煤棚建設工作任務也圓滿完成。
遠遠望去,一道美麗的風景線正浮現在人們的面前。如詩畫般的廠房座座拔起,凝聚著的卻是建設者們太多的心血和汗水,大家用夜以繼日、通宵達旦,的堅守,才換來了今天一份份亮麗的成績單。
